常见钢梁吨位与配套吊耳选型对照表(5t~50t

一、编制说明

1.1适用范围

本表针对工业与民用建筑工程中常用焊接H型钢梁,按单根钢梁自重标准值分档,配套可拆卸循环式活动吊耳选型,仅适用于水平吊装工况。

1.2编制依据

《钢结构设计标准》GB50017-2017、《钢结构高强度螺栓连接技术规程》JGJ82-2011;默认材质Q355B,高强螺栓为10.9级大六角头摩擦型,摩擦面喷砂除锈,抗滑移系数μ=0.45

1.3吊点布置原则

单根自重20t且跨度18m,推荐采用2吊点对称布置;单根自重>20t或跨度>18m,推荐采用4吊点对称布置,保证构件吊装稳定性。

1.4参考说明

典型截面与跨度为工程常规取值,具体项目以实际施工图纸自重为准,特殊截面、异形构件、翻身吊工况需单独验算。

二、钢梁吨位分级与吊耳选型表

序号自重档位(标准值)单根自重范围典型焊接H型钢截面(Q355B典型简支跨度典型应用场景推荐吊点数量吊耳腹板核心参数单吊耳高强螺栓配置匹配卸扣规格
15t50kN4~6tH500×250×10×169~12m平台次梁、屋面次梁、围护结构梁2吊点16mm,宽120mm,吊孔φ40mm10.9M204颗,总抗剪承载力251kN12t弓形卸扣
210t100kN8~12tH700×300×12×2012~18m屋面主梁、框架次梁、普通楼面梁2吊点/4吊点18mm,宽140mm,吊孔φ50mm10.9M204颗,总抗剪承载力251kN16t弓形卸扣
315t150kN13~17tH900×350×14×2218~24m大跨度屋面主梁、楼面主梁、轻级吊车梁4吊点20mm,宽160mm,吊孔φ55mm10.9M244颗,总抗剪承载力364kN20t弓形卸扣
420t200kN18~25tH1000×400×16×2524~30m大跨度屋面主梁、中级工作制吊车梁、转换次梁4吊点22mm,宽180mm,吊孔φ60mm10.9M244颗,总抗剪承载力364kN25t弓形卸扣
530t300kN26~35tH1200×450×18×3030~36m重型屋面主梁、重级工作制吊车梁、厂房框架主梁4吊点28mm,宽200mm,吊孔φ70mm10.9M304颗,总抗剪承载力575kN35t弓形卸扣
640t400kN36~45tH1400×500×20×3636~42m超重型框架主梁、重级工作制吊车梁、转换主梁4吊点32mm,宽220mm,吊孔φ80mm10.9M306颗(2×3布置),总抗剪承载力863kN50t弓形卸扣
750t500kN46~55tH1600×600×22×4042~48m特大跨度转换梁、重型桥式吊车梁、大型场馆主梁4吊点32mm,宽240mm,吊孔φ85mm10.9M306颗(2×3布置),总抗剪承载力863kN55t弓形卸扣

三、使用说明与注意事项

3.1自重核算

使用前需按图纸实际截面、长度、附件重量核算单根钢梁自重标准值,对应档位选型;处于两档之间时,按高一档选型。

3.2钢梁局部复核

当钢梁翼缘厚度<16mm时,需补充验算钢梁母材净截面强度与局部承压,必要时在翼缘内侧增设补强垫板,避免翼缘局部变形。

3.3工况限制

本表仅适用于垂直平吊工况;存在斜吊、翻身吊、水平夹角<60°的吊装工况时,吊耳附加弯矩显著增大,不可直接套用,需按专项计算书验算。

3.4循环使用管理

所有档位吊耳均按循环使用设计,每次使用前目视检查无裂纹、变形;高强螺栓重复使用不超过5次,每周转10次进行磁粉探伤检测。

3.5构造要求

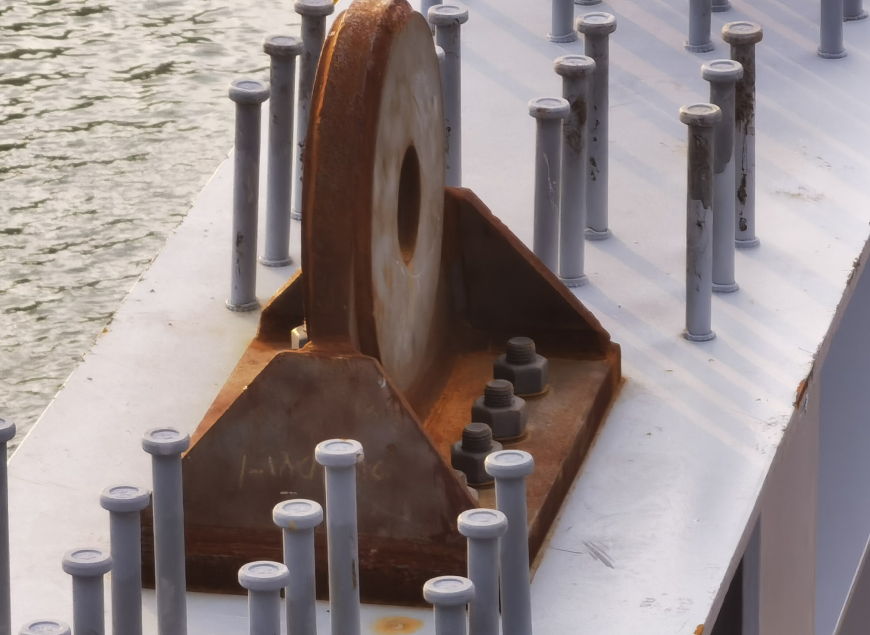

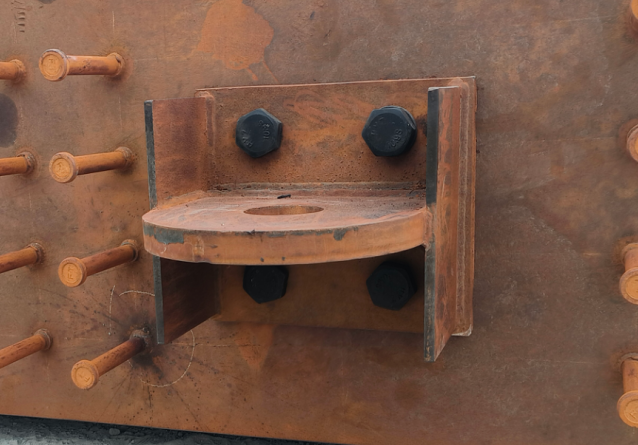

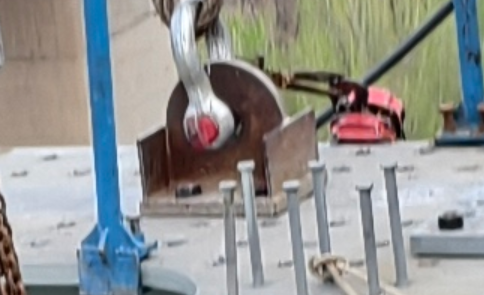

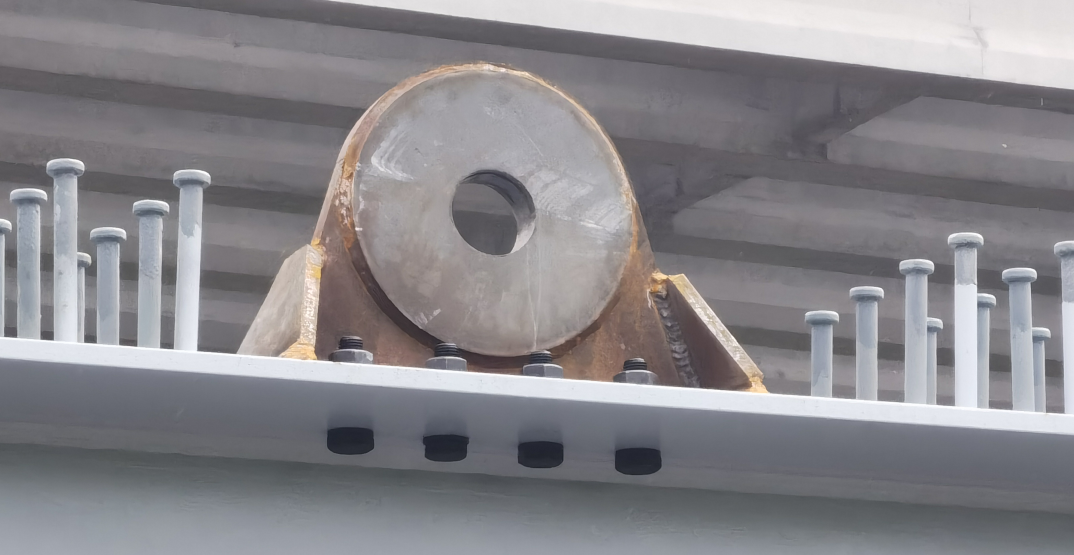

吊装孔必须机加工成型,严禁气割成孔;腹板与底板优先采用全熔透坡口对接焊缝,螺栓端距、边距需满足GB50017构造限值。
