【钢结构政策·技术】劲性结构常见施工质量问题

 https://www.lgmi.com    发表日期:2026/8/10 8:39:25  兰格钢铁

文转工程数智研习

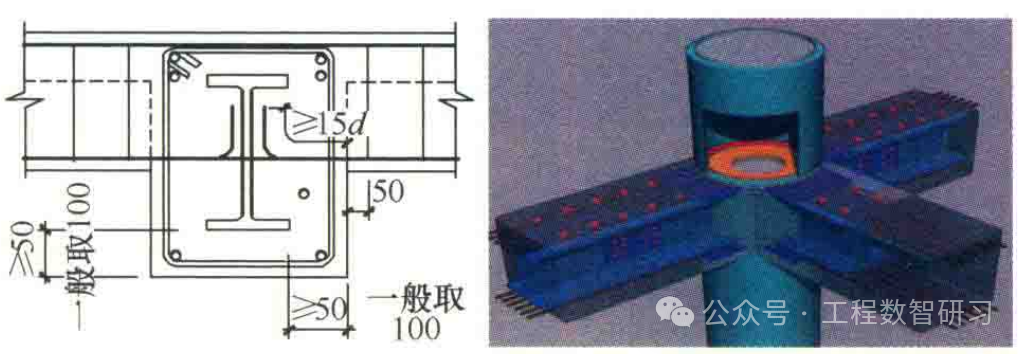

一、劲性钢梁下翼缘板与钢筋间隙过小
主要原因:

(1)劲性钢梁安装存在偏差,钢筋按图纸绑扎后出现间隙过小现象。

(2)钢筋绑扎位置偏差,或为便于施工钢筋直接自钢梁下端生根绑扎

正确做法:

(1) 提高钢梁安装精度及钢筋绑扎精度。

(2) 规范要求:型钢梁下翼缘距混凝土边界距离不小于50mm(一般取100mm)

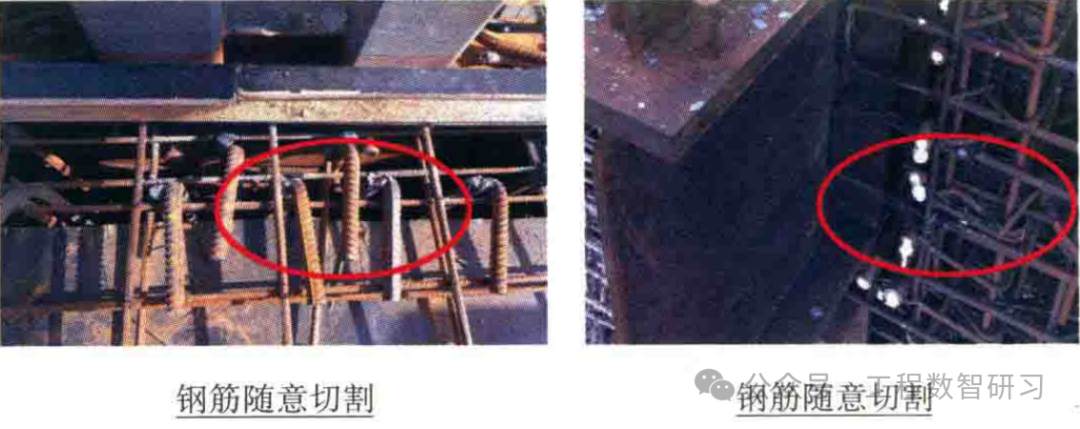

二、与劲性钢构件连接的钢筋随意切割
主要原因:

(1) 钢构件安装存在偏差,或钢筋绑扎存在偏差,导致钢筋无法直接连接于搭接板或钢筋连接器上。

(2) 未对施工作业人员进行有效技术交底与施工监督,导致现场钢筋被随意切割

正确做法:

(1) 加强钢构件的安装精度、加强钢筋搭接板、钢筋连接器的定位精度。

(2) 加强钢筋绑扎精度。

(3) 对施工作业人员做好技术交底并监督,现场钢筋无法顺利连接时应采取妥善方法进行处理,严禁直接割除。

(4) 规范要求:钢筋严禁随意切割

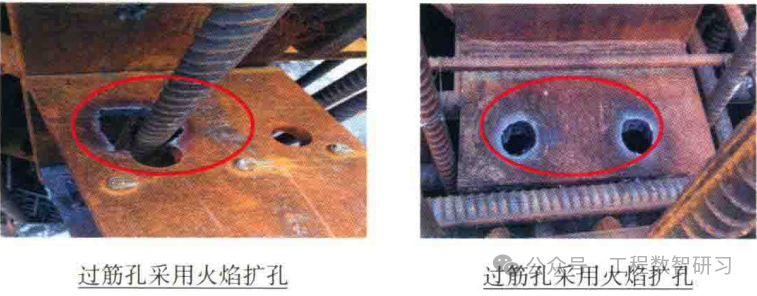

三、钢筋在无法顺利穿人劲性构件的过筋孔时采用火焰扩孔

(1) 钢构件安装存在偏差,或局部定位偏差。

(2) 钢筋绑扎存在偏差。

(3) 未对施工作业人员进行有效技术交底与施工监督,导致现场无法顺利穿人时直接采用了气割扩孔。

正确做法:

(1) 加强钢构件的安装精度、加强过筋孔及相关零件的定位精度。

(2) 加强钢筋绑扎精度。

(3) 对施工作业人员做好技术交底并监督,现场钢筋无法顺利连接时应采取妥善方法进行处理,可采用铰刀按规范要求扩孔,严禁直接采用气割扩孔

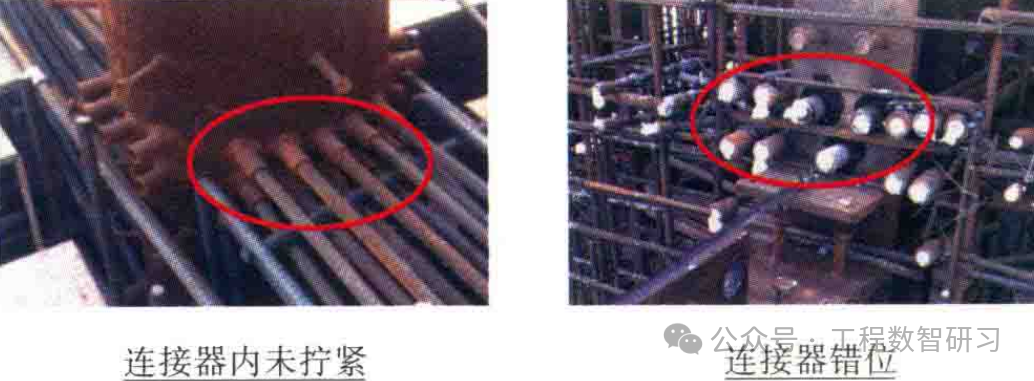

四、钢筋与构件上的钢筋连接器连接不规范
主要原因:

(1) 深化设计时钢筋连接器位置未按设计图或图集进行设计,或未与钢筋施工图纸进行复核。

(2) 钢构件现场安装精度偏差,造成钢筋连接器错位。

(3) 现场钢筋绑扎精度偏差,造成不能与钢筋连接器顺利连接。

(4) 现场作业不规范,为方便施工未将钢筋在钢筋连接器内拧紧

正确做法:

(1) 加强深化管控,及时与钢筋施工图纸复核,必要时由相关单位确认。

(2) 提高钢构件安装精度,钢筋施工前需进行复测。提供钢筋安装精度。

(3) 加强现场技术交底,做好施工监督

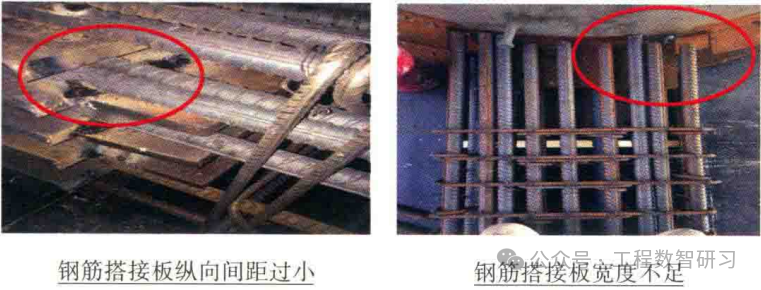

五、钢筋搭接板宽度不足、相互间隙过小
钢筋搭接板宽度不足,钢筋无法全部焊接在连接板上,钢筋搭接板纵向间距过小,非阶梯状设计,造成下排钢筋无法焊接。
主要原因:

(1) 深化过程中钢筋搭接板深化有误,未与钢筋图纸进行复核。

(2) 上下层钢筋搭接板深化设计时未考虑现场的可实施性。

正确做法:

(1) 加强深化管理及图纸审核,及时与钢筋图纸进行复核。

(2) 多层钢筋搭接时,应充分考虑现场的可实施性,可采用阶梯状设计,或其他形式适当减少钢筋搭接板密度

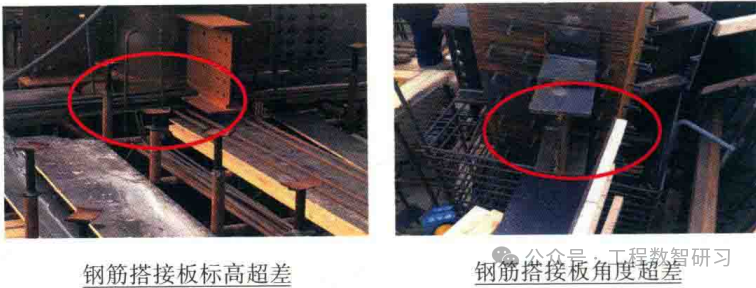

六、钢筋搭接板标高、角度偏差尺寸超过规范要求
主要原因:

(1) 对钢筋搭接板角度、标高的深化设计有误,未与钢筋图纸进行复核。

(2) 构件安装偏差,或钢筋搭接板定位偏差。

(3) 钢筋绑扎、搭接偏差。

正确做法:

(1) 加强深化管理及图纸审核,及时与钢筋图纸进行复核。

(2) 加强构件出厂检验及进场验收,保证构件加工精度。

(3) 提高构件安装精度,加强现场测校管理。

(4) 提高钢筋绑扎、搭接精度

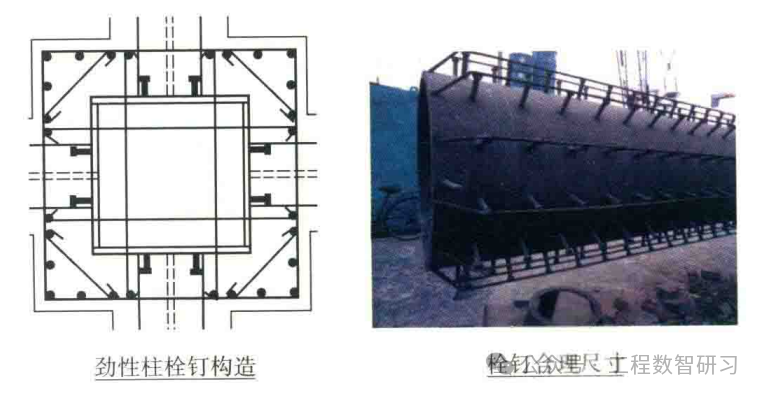

七、劲性钢柱误涂刷油漆,未焊接栓钉
主要原因:

(1) 深化设计有误,将外包混凝土劲性钢柱按外露钢柱进行了深化设计。

(2) 加工制作未按图纸进行

正确做法:

(1) 加强深化管控,按图纸及相关标准进行深化设计。

(2) 加强制作厂工艺交底

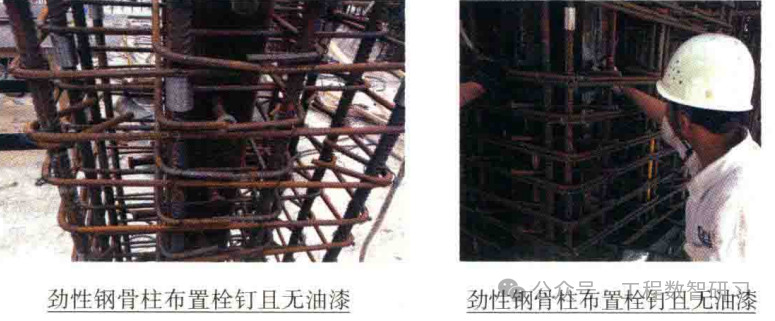

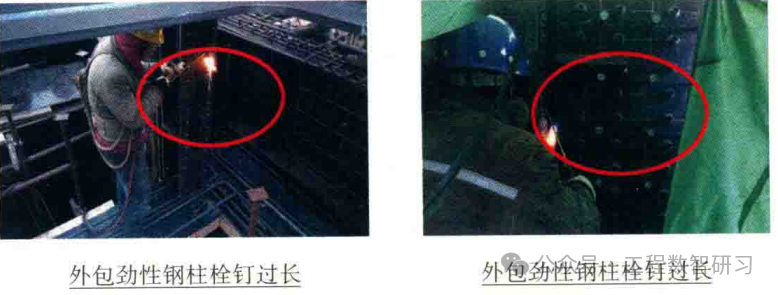

八、劲性钢柱上栓钉过长

劲性钢柱上栓钉过长,导致混凝土柱无法合模,或浇筑后栓钉超出混凝土面

(1) 深化设计有误,深化完成后未与外包混凝土图纸进行校核

(2) 加工制作时误焊接了长尺寸栓钉。

(3) 出厂检验与进场验收把关不严,

正确做法:

(1) 加强深化管控,深化完成后及时与外包混凝土图纸进行校核。

(2) 加强制作厂工艺交底。

(3) 加强构件出厂检验与进场验收

来源:工程数智研习

文章编辑:【兰格钢铁网】www.lgmi.com

免责声明:本文来源于网络,版权归原作者所有。兰格钢铁网站刊登本图文出于传递更多信息的目的,旨在为满足广大用户的信息需求而采集提供,并非广告服务性信息,如有侵权,请联系删除。更多钢铁价格信息,请下载兰格钢铁app查看

   关闭窗口

【相关文章】

  • 【钢结构政策·技术】劲性结构常见施工质量问题
  • 【钢结构政策·技术】全面解析钢筋桁架楼承板施工要点
  • 【钢结构政策·技术】受力计算书之钢板横吊梁受力计算书
  • 【钢结构政策·技术】差24米封顶 中建三局撤场 西南第一高楼停工6年后央企接手
  • 【钢结构政策·技术】门式钢架设计时边榀柱子比中间榀柱子截面大 这是设计错误还是其他原因导致
  • 【钢结构政策·技术】钢结构设计规范中为什么没有钢梁的受扭计算
  • 【钢结构政策·技术】桁架的秘密 为什么三角形是钢结构唯一的解法
  • 【钢结构政策·技术】钢结构造价中栓钉到底是以套来计量还是以重量来计量一文给你仔细分析
  • 【钢结构政策·技术】室外的钢结构需不需要刷防火涂料
  • 【钢结构政策·技术】常见钢梁吨位与配套吊耳选型对照表(5t~50t)
