【企业动态】180吨顶升+机器人焊接,浦东机场四期能源中心项目完成蓄能水罐首节罐壁提升

 https://www.lgmi.com    发表日期:2026/7/2 8:33:23  兰格钢铁


6月12日上午,由上海建工总承包部组织实施的浦东机场四期扩建工程能源中心项目迎来关键节点,蓄能水罐首节罐壁第一次提升作业顺利完成,安装施工正式进入罐壁倒装提升阶段,为后续工程推进奠定坚实基础。







浦东机场四期扩建工程是上海国际航空枢纽建设的关键性工程,能源中心项目是其市政配套工程的重要组成,承担给未来浦东机场T3航站楼供冷供热的核心功能。项目规划建设3座大型蓄能水罐,单罐直径30米,有效水容量不小于2.29万立方米,相当于节能降耗的“充电宝”,以夜间低谷电蓄冷、蓄热,日间高峰放冷、放热的方式为机场持续供应低碳能源,在平衡区域电网负荷的同时,进一步增强机场能源系统调峰能力,有效降低机场碳排放。




“倒叠罗汉”式造蓄能罐

首节180吨提升一次成功

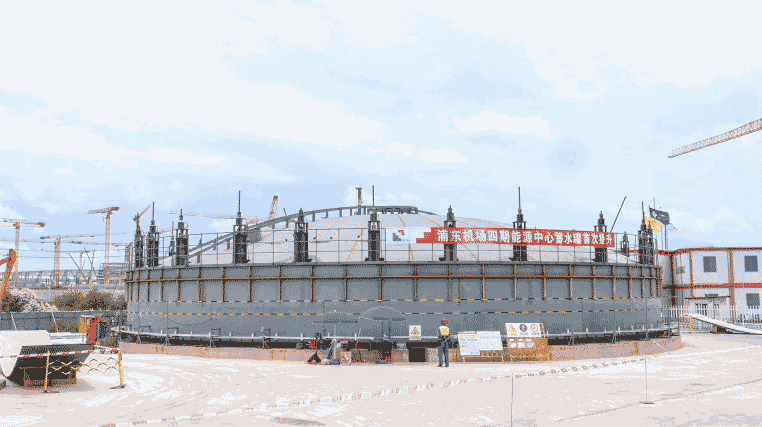

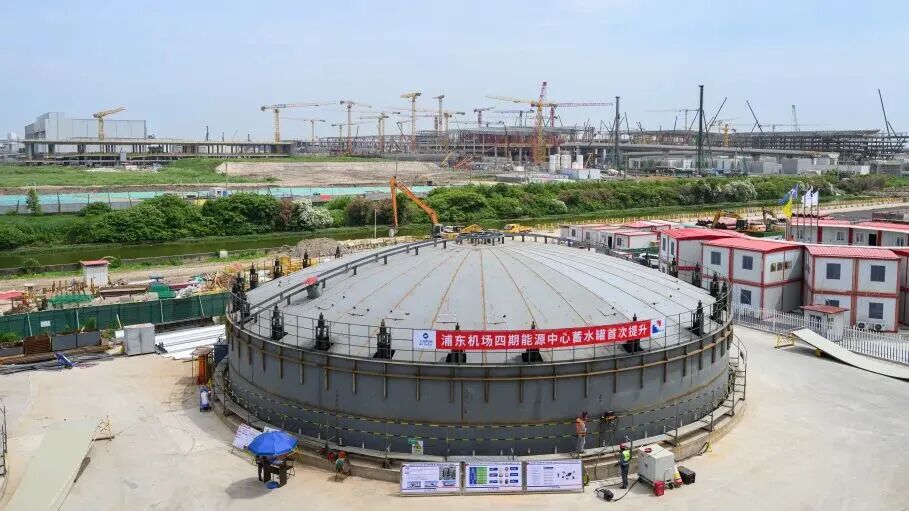

▲浦东机场四期能源中心蓄能水罐首节罐壁第一次提升作业




如果把建造这座33.5米高的巨型蓄能水罐比作“叠罗汉”,罐壁倒装提升作业就是把最顶上的“罗汉头”先做好,然后用液压千斤顶把它“托举”起来,施工人员在地面就能完成一层层罐身安装对接,避免高空作业风险。




本次提升首节罐体直径30米,提升段高度1.5米、自重约180吨,单罐后续最大提升总重达765吨。工作人员沿罐壁圆周均匀布置液压提升装置,通过中央控制系统实现多台千斤顶同步作业,全程动态监测提升位移与荷载数据,严格把控偏差数值,确保过程平稳可控。经数小时连续作业,首节壁板精准就位,罐体环缝组对间隙均匀,垂直度、椭圆度等关键指标均优于规范要求。

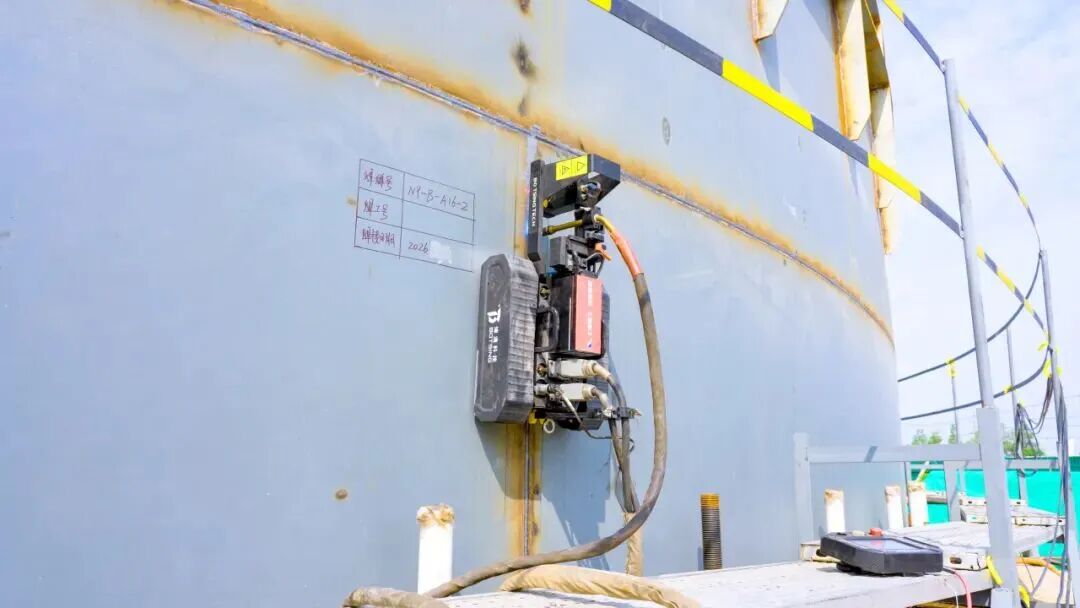

机器焊接工上岗

智能焊接合格率100%




在这个高达33米的“钢铁巨人”身上,焊接就是给它“缝合皮肤”。为了把几百块钢板严丝合缝地连在一起,项目率先引入焊接机器人开展罐壁焊缝作业。此次投用焊接机器人配备高精度线激光传感器与自适应焊缝跟踪系统,能够自主识别焊缝坡口形态,并根据工况实时优化焊接参数。




作业过程中,设备运行稳定、焊接成型美观,焊缝质量均匀饱满。经检测,焊接一次合格率达到100%,对比传统人工焊接模式,施工效率提升50%,同时有效降低人工操作带来的高空作业风险,不仅为后续罐体焊接施工筑牢质量与效率根基,也为大型储罐工程推广智能建造技术积累了可复制、可借鉴的实践经验。



信息来源:上海建工总承包部
文章编辑:【兰格钢铁网】www.lgmi.com

免责声明:本文来源于网络,版权归原作者所有。兰格钢铁网站刊登本图文出于传递更多信息的目的,旨在为满足广大用户的信息需求而采集提供,并非广告服务性信息,如有侵权,请联系删除。更多钢铁价格信息,请下载兰格钢铁app查看

   关闭窗口

【相关文章】

  • 【企业动态】180吨顶升+机器人焊接,浦东机场四期能源中心项目完成蓄能水罐首节罐壁提升
  • 【钢结构·技术】新疆第二座高高原机场展翼待“飞”
  • 【钢结构·技术】重达2150吨,郑州国际文化交流中心项目戴上钢铁“巨冠”
  • 【钢结构·技术】深圳自然博物馆项目钢结构工程进入全面快速施工阶段
  • 【钢结构·技术】某梁柱铰接的钢“框架”结构存在的安全隐患
  • 【钢结构·技术】成都交子公园金融商务区河东片区总部产业园(三期)G10地块项目
  • 【钢结构·技术】钢结构企业的恶劣工作环境有救了,首钢、上汽、永大等知名企业一招解决,年省数十万元!
  • 【钢结构·技术】大地钢构项目观摩及工程系统管理交流会顺利召开
  • 【钢结构·技术】项目总用钢量约14万吨,深圳南山科技创新中心项目“回字形”钢结构连廊合龙
