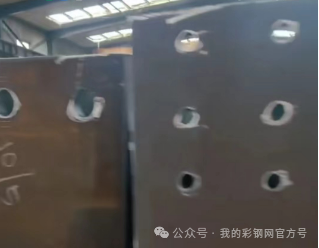

钢结构安装中,钢梁吊装就位后发现螺栓孔与连接板对不上,是现场最让人头疼的问题之一。高强螺栓连接对孔位精度要求极高,“哪怕相差只有1毫米,也会对不上孔”。梁已经吊在空中,孔对不上,既不能松钩也不能硬敲,处理起来相当棘手。




先搞清楚孔为什么对不上




孔位偏差的成因通常可以追溯到三个环节。

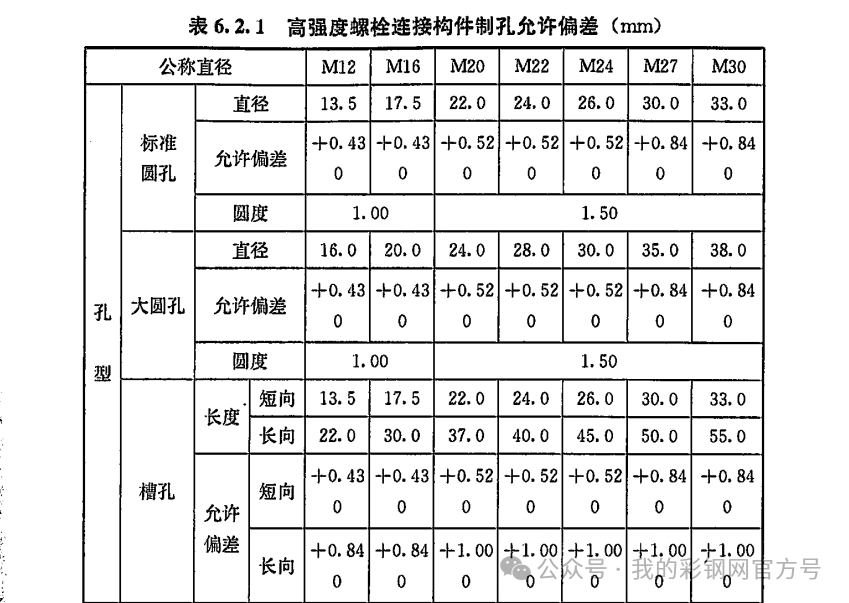

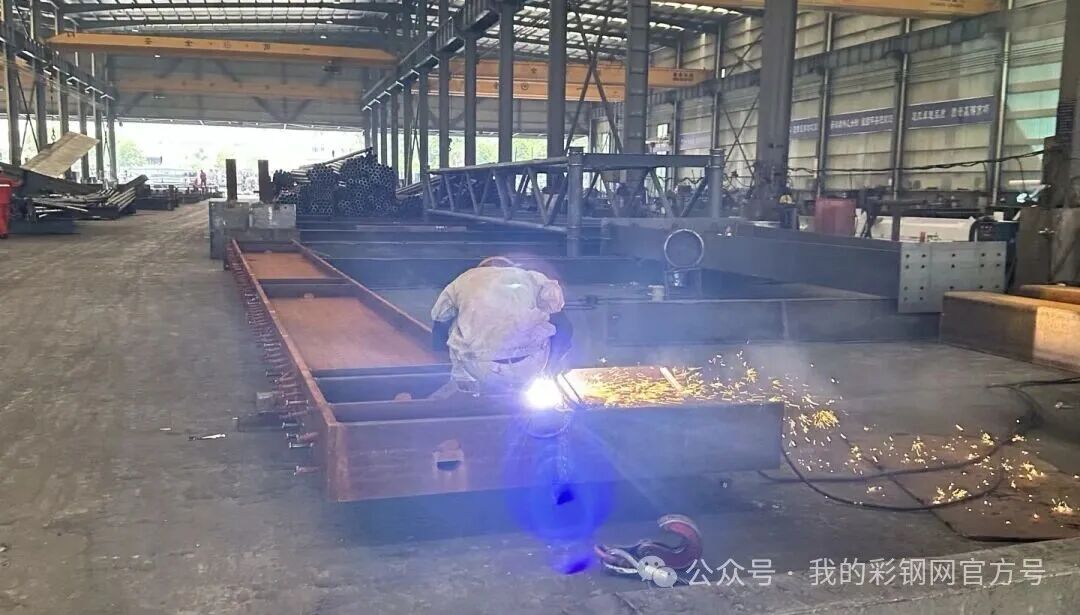

一是制作环节的问题——下料切割误差、制孔设备精度不足、未使用模具定位,都可能导致孔距偏差超出允许范围。




二是预埋环节的偏差,地脚螺栓整体偏移或标高有误,会直接造成柱底板螺栓孔不对位。




三是安装累积误差,地脚螺栓预埋偏差、主体安装偏差以及焊接应力不均匀叠加起来,往往导致最后几榀构件无法对接。




偏差不大怎么处理

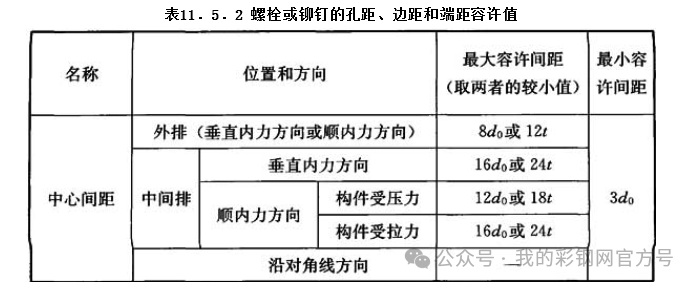

如果错孔在3mm以内,一般用铰刀、铣刀或锉刀扩孔。需要注意的是,扩孔后的孔径不得超过螺栓直径的1.2倍;一个节点中的扩孔数不宜超过该节点孔数的1/3,扩孔直径不得大于原孔径2mm。操作前应将四周螺栓全部拧紧使板叠密贴,防止铁屑落入板缝。严禁用气割扩孔或气焊钻孔——高温会破坏母材性能,也严禁用榔头强行将螺栓打入。




偏差较大怎么办

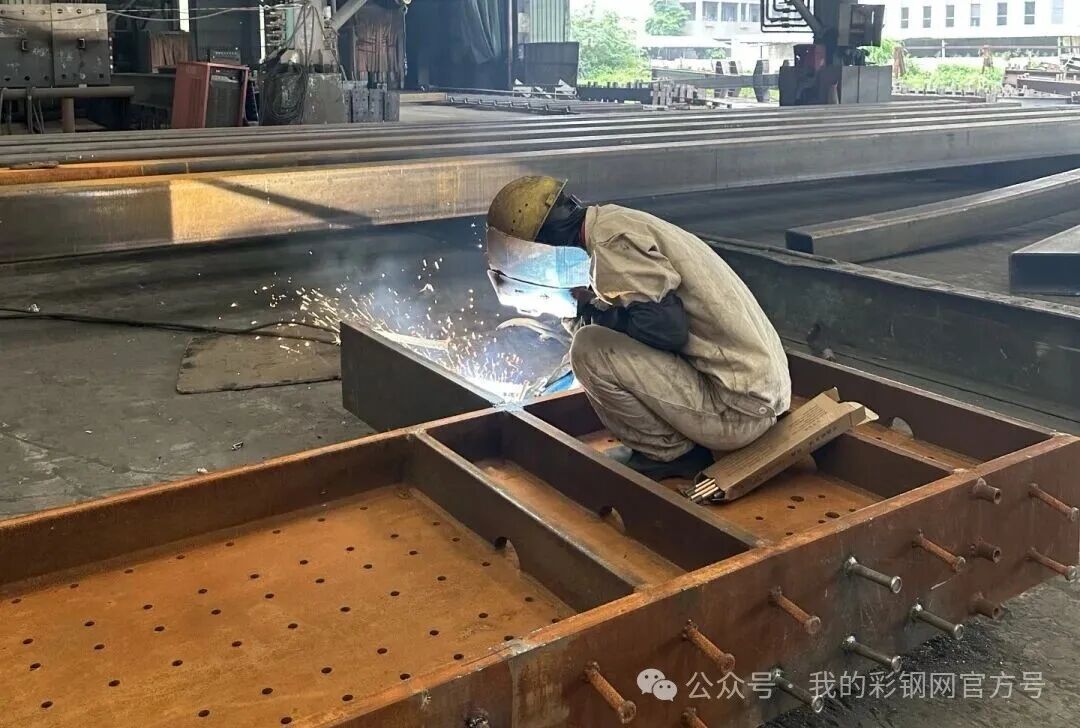

当错孔超过3mm时,扩孔已不适用,应采用与母材相匹配的低氢型焊条补焊堵孔,修磨平整后重新制孔。补焊后孔部位应修磨平整,且每组孔中经补焊重新钻孔的数量不得超过该组螺栓数量的20%。如果偏差实在过大,就只能报废连接板重新制作——虽然费时费钱,但结构安全不能打折。




关键还是提前预防

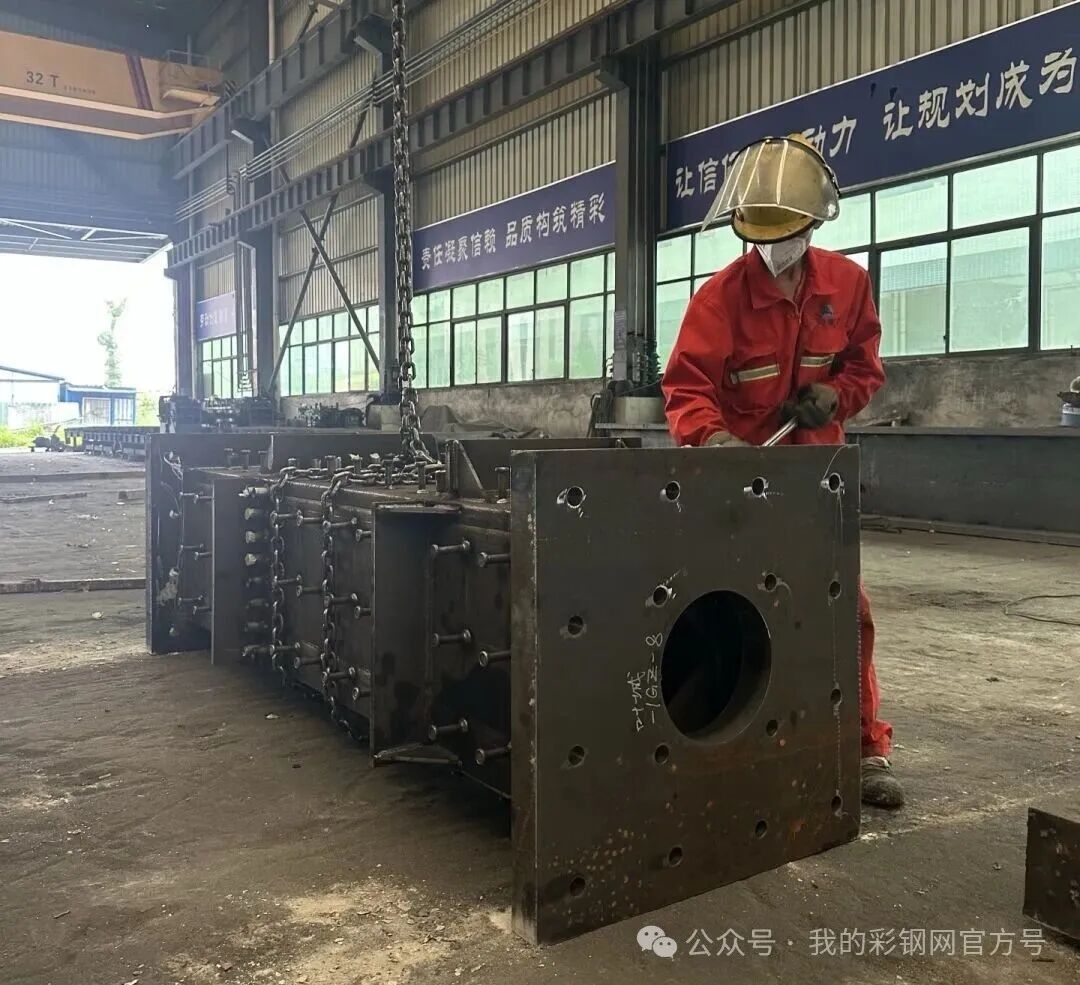

孔位问题最好的解决方式是不让它发生。加工阶段采用数控切割和模具定位制孔;预埋地脚螺栓时必须使用定位模具,浇筑前后反复复核轴线、标高和间距;构件出厂前做实体预拼装,用试孔器检查通孔率。这些工序做到位,现场对不上孔的概率能大幅降低。




钢梁已经吊上去才发现孔对不上,处理起来确实被动。现场技术人员应根据偏差程度快速判断处理方案,同时做好记录和报验——任何扩孔或补焊都需经设计确认,不能擅自处理。归根结底,孔位精度控制功夫要下在吊装之前。







源:我的彩钢网官方号

文章编辑:【兰格钢铁网】www.lgmi.com

免责声明:本文来源于网络,版权归原作者所有。兰格钢铁网站刊登本图文出于传递更多信息的目的,旨在为满足广大用户的信息需求而采集提供,并非广告服务性信息,如有侵权,请联系删除。更多钢铁价格信息,请下载兰格钢铁app查看

   关闭窗口

【相关文章】

  • 【钢结构政策·技术】钢梁吊上去对不上孔,该怎么办?
  • 【钢结构政策·技术】钢柱底板二次灌浆不密实,对结构安全影响大吗?
  • 【钢结构政策·技术】结构工程师的专业能力体现在哪?
  • 【钢结构政策·技术】钢结构100个节点CAD+模型+实景-H型柱梁节点
  • 【钢结构政策·技术】钢结构安装中手拉葫芦该怎么用?
  • 【钢结构政策·技术】檩条可以直接采用冷轧板制作吗?
  • 【企业动态】林城体坛焕新颜!中建八局贵阳奥体中心二期主体育馆竣工
  • 【钢结构政策·技术】预应力叠合板如何演变?图集构造一目了然
  • 【钢结构政策·技术】钢结构基础埋深是什么?深基础是什么?浅基础又是什么?
  • 【钢结构政策·技术】主次钢梁连接节点计算偏心弯矩吗?
