现在位置:兰格首页 >钢结构政策与技术 >钢结构政策与技术

【钢结构政策·技术】钢结构预埋件偏位:植筋、扩孔、加固的正确做法!

 https://www.lgmi.com    发表日期:2026/3/7 9:40:28  兰格钢铁

文转我的彩钢网官方号

在钢结构施工中,预埋地脚螺栓的偏位问题堪称最常见的“顽疾”之一。无论是工业厂房还是民用建筑,混凝土浇筑后才发现螺栓整体或局部偏移、标高不准,往往让现场技术人员头疼不已。面对业主“敲掉重做”的严苛要求,或是工期压力下的妥协冲动,我们究竟该如何科学处置

一,偏位程度的划分

处理预埋件偏位,第一步永远是精准测量。根据《机械设备安装工程施工及验收规范》(GB50231—2018),地脚螺栓的允许偏差范围为:中心位移≤5mm,标高偏差±5mm,垂直度偏差≤1/100螺栓长度。超出这一范围,就必须采取处理措施。

根据偏差程度,我们通常将问题分为三类:

1.轻微偏位(≤10mm):

螺栓仍位于基础混凝土内,但偏离设计位置

2.中等偏位(10~30mm):

偏差较明显,常规扩孔难以完全消化

3.严重偏位(>30mm或>1.5倍螺栓直径):

螺栓几乎“跑”出预设位置,甚至影响结构受力

不同等级,对应不同方法。

扩孔法:最直接的方法

当螺栓中心偏差在10mm以内时,扩孔往往是最经济、最快捷的方案。具体操作是:沿偏差方向将柱底板的螺栓孔扩大为椭圆孔,安装时换用加大的专用垫圈或厚垫板(通常为100mm×100mm,厚度同柱底板)。钢柱就位、校正完毕后,将垫圈与柱底板焊接牢固,确保传力路径可靠。

这里需要特别提醒:扩孔绝非随意切割。一是必须经设计人员许可,二是扩孔后的孔径不应超过原螺栓直径的1.5倍,三是严禁用氧气乙炔焰大面积割孔,以免削弱底板强度。现场曾见过工人将螺栓孔割成“鸭梨状”,这种做法必须坚决制止。

二、弯曲校正法

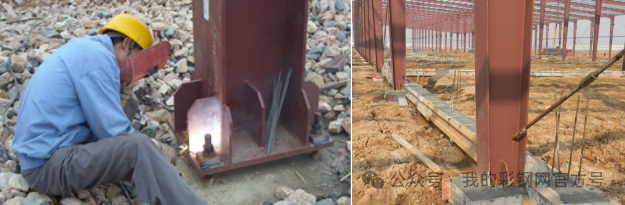

对于直径较小(≤36mm)、偏差距离小于1.5倍螺栓直径的情况,可采用热弯法校正。具体做法:在螺栓根部凿开凹槽,用氧气乙炔枪烘烤根部(温度控制在700~800℃),将螺栓弯成S形,待校正到位后,弯曲部分应重新埋入混凝土中。这里的关键是严禁浇水冷却——急冷会使钢材脆化,留下安全隐患。

若偏差大于1.5倍螺栓直径,或螺栓直径较大不便弯曲,则需采用过渡钢框架法。操作步骤如下:将原螺栓在合适高度割断,加焊槽钢或工字钢制作的过渡框架,再在框架上按设计位置焊接新的螺栓。所有焊缝必须经过受力计算,确保框架具有足够的强度和刚度,能可靠传递上部结构的荷载。

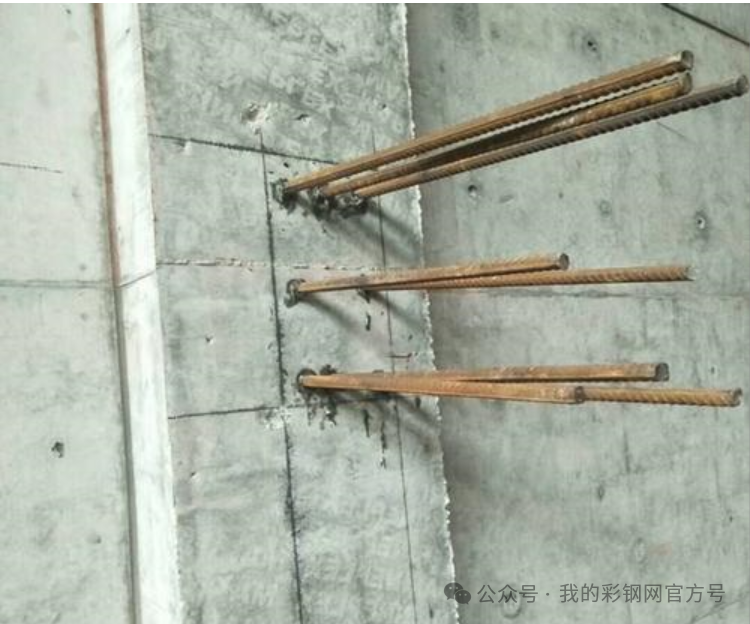

三、植筋与接长

当螺栓偏位严重,或螺栓本身已损坏、长度不足时,植筋和接长便成为主要手段。

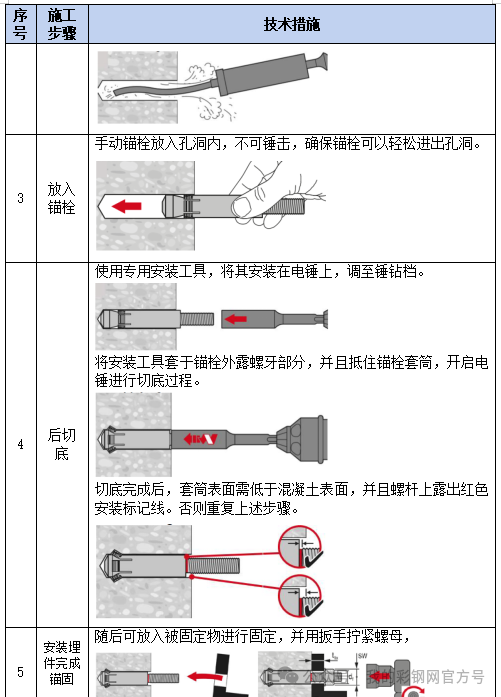

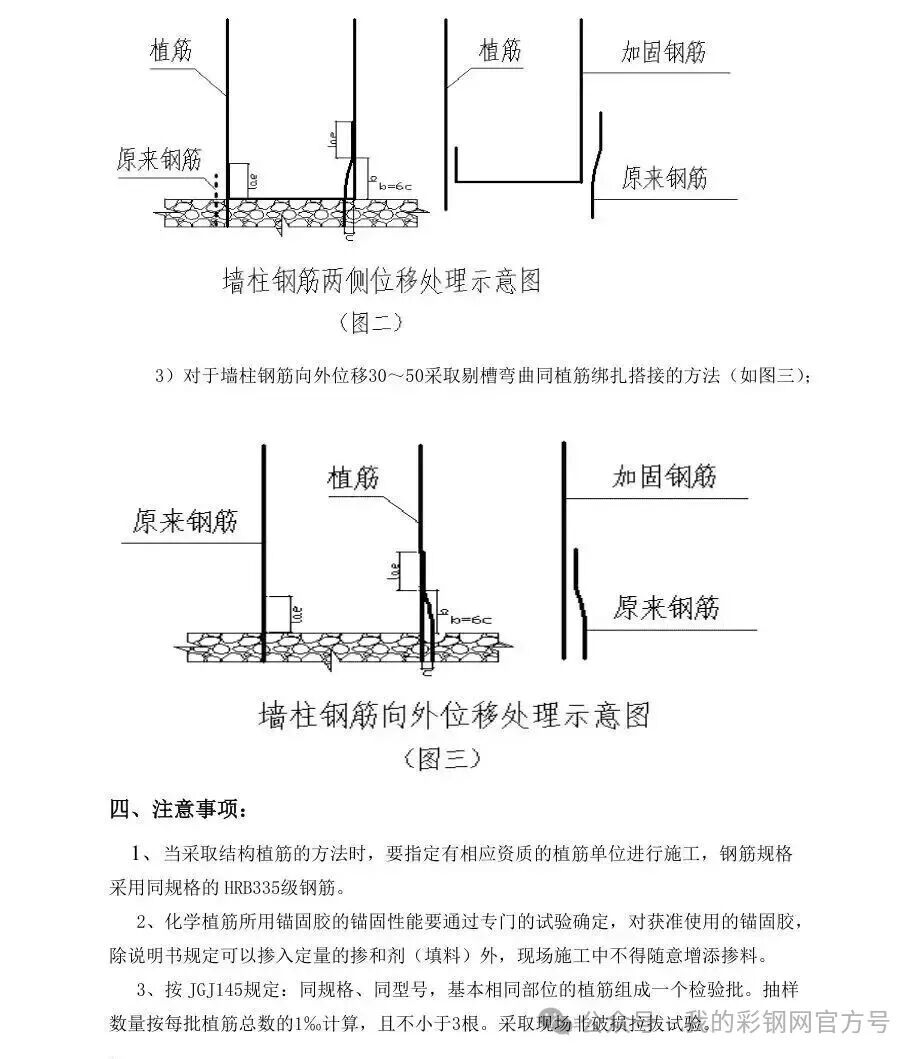

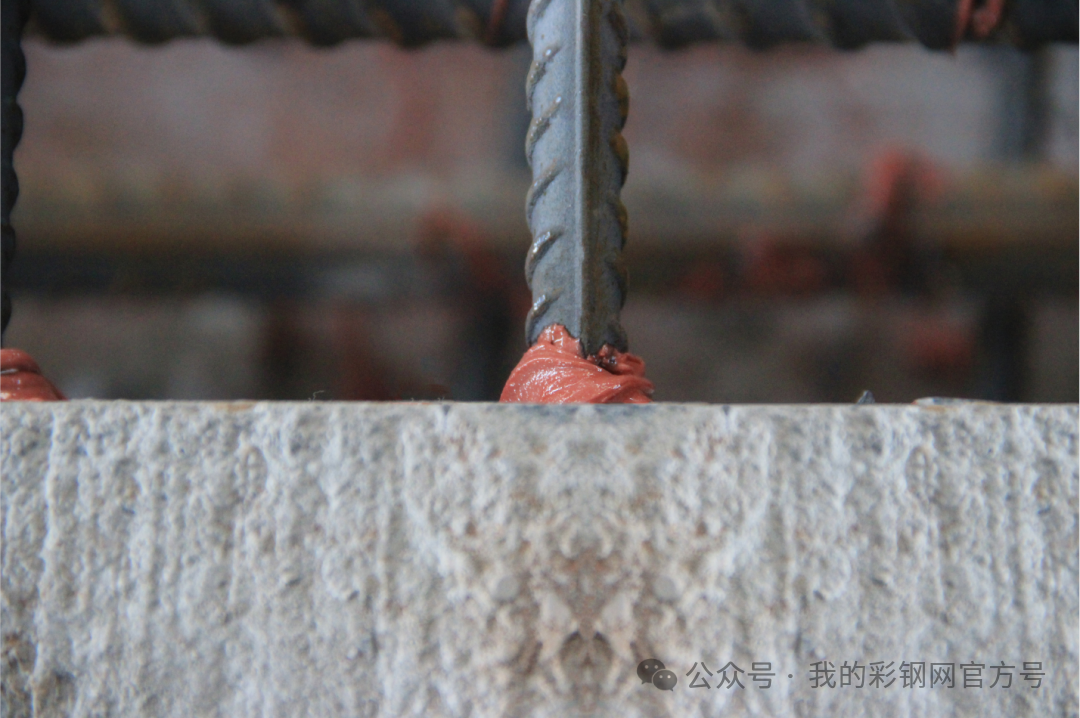

化学植筋适用于螺栓完全“报废”或需重新埋设的情况。施工时,用钻机在原位附近钻出符合设计深度(通常≥15d)的孔,清孔干净后注入植筋胶,植入新螺栓。这里必须强调:植筋胶的型号、固化时间、抗拉拔试验,一个都不能少。植筋完成后,应进行现场拉拔测试,合格后方可安装上部结构。

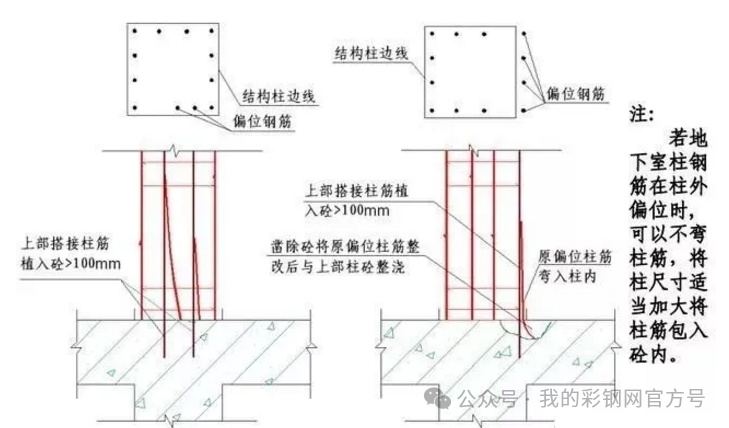

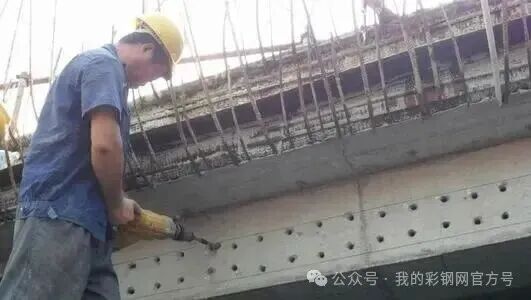

螺栓接长则针对标高偏差(如偏低10~30mm)的情况。将原螺栓周围混凝土凿成凹坑,用同直径螺栓采用坡口对接,或两侧加帮条钢筋焊接。帮条钢筋的总截面积不得小于原螺栓截面积的1.3倍,且直径不小于16mm,焊缝长度通常取上下各2.5倍螺栓直径。焊接完成后,用高一级的无收缩灌浆料重新浇筑凹坑部位。

四、处理原则与验收

无论采用何种方法,有几条红线必须守住:

第一,设计确认原则。任何处理方案,尤其是涉及扩孔、补焊、植筋的方案,必须经原设计单位复核确认。擅自处理,后续验收无法通过,结构安全也无从保证。

第二,受力连续性原则。加固补强后的螺栓,其受力性能不应低于原设计。例如帮条焊接时,焊缝高度、长度必须满足等强连接要求;植筋的锚固深度必须按规范计算,不得随意缩短。

三,防腐与防火原则。处理过程中暴露的螺栓段、新增的焊缝和钢框架,必须重新进行防腐和防火涂装,且不应低于原结构标准。

结语

预埋件偏位,与其说是技术问题,不如说是管理问题。预防永远胜于处理——浇筑前采用定位模板、将螺栓焊成整体笼架、浇筑时专人监测,这些“笨功夫”远比事后补救更省成本、更保安全。

但当偏位成为既成事实,我们也不必惊慌。科学的加固方法、严谨的验收程序,完全可以将“事故”转化为“合格”。关键在于:不偷工减料,不心存侥幸,每一步都按规范来。

息来源:我的彩钢网官方号

文章编辑:【兰格钢铁网】www.lgmi.com

免责声明:本文来源于网络,版权归原作者所有。兰格钢铁网站刊登本图文出于传递更多信息的目的,旨在为满足广大用户的信息需求而采集提供,并非广告服务性信息,如有侵权,请联系删除。更多钢铁价格信息,请下载兰格钢铁app查看
