要让这根重达数千吨的钢铁杆杆 稳稳地站住 难度不亚于在针尖上金鸡独立 这座特殊建筑 正是由中建钢构负责 钢结构深化设计、制造与安装 国信扬电三期项目 建成后 它将成为世界最高、全国首座 四管集束式钢烟囱 高240米 加装全程健康监测系统 并结合文化与当地风土风貌 打造成集工业景观、文化展示 公益宣传于一体的 沿江新地标 在这个钢烟囱的助力下 烟气排放浓度 全面优于国家超低排放标准

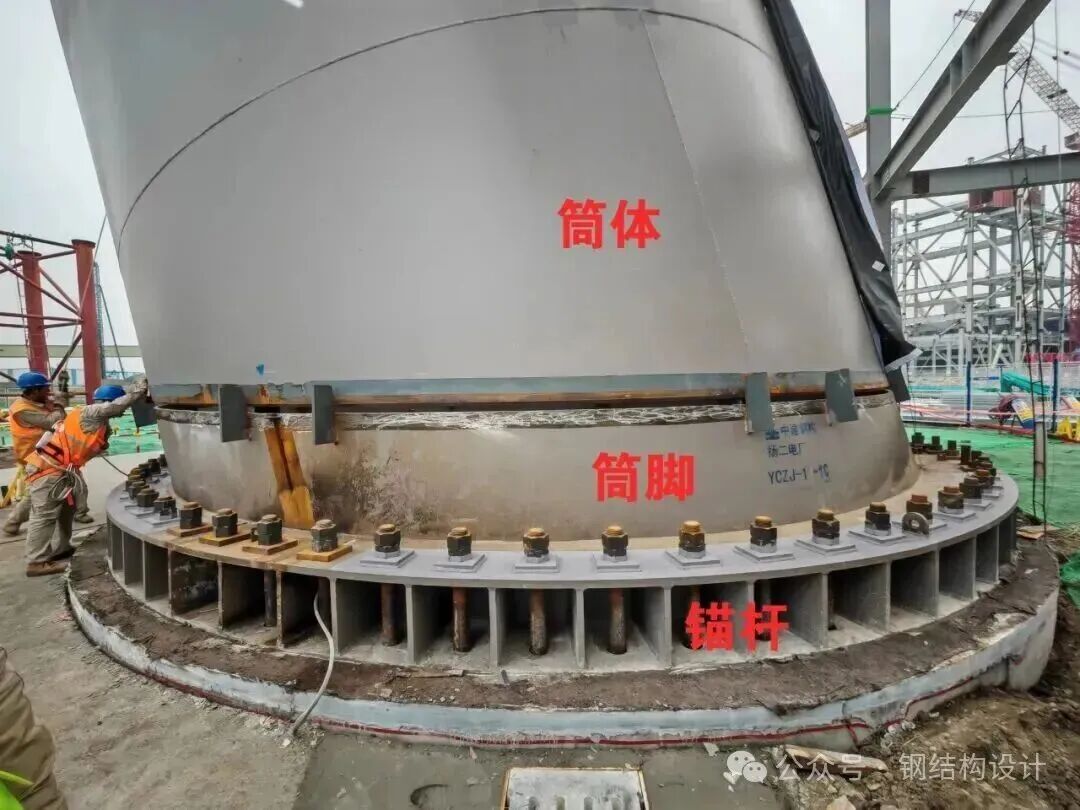

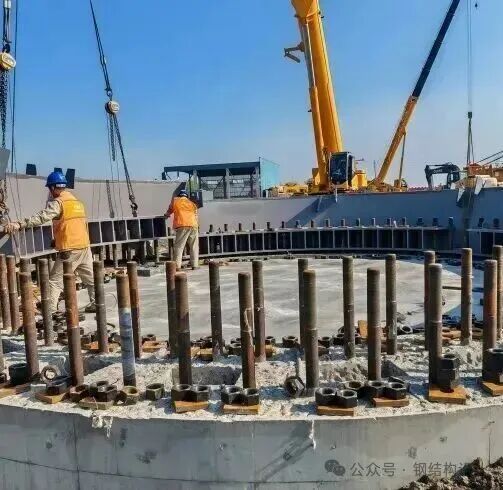

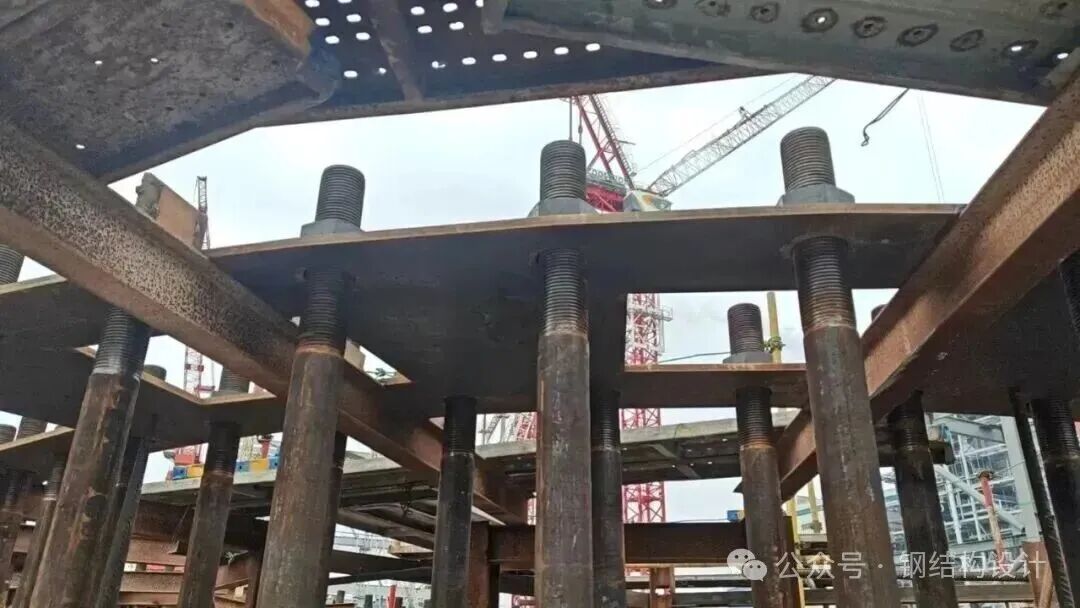

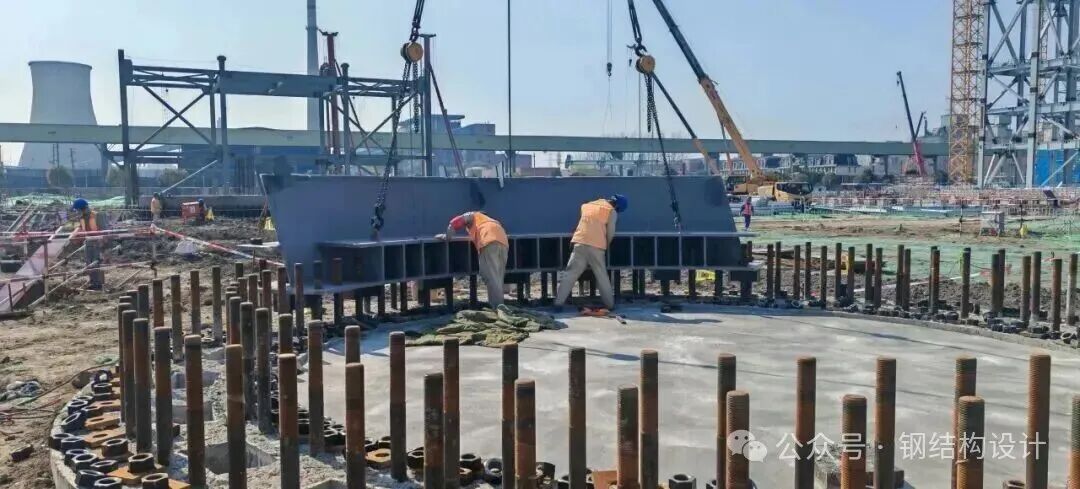

近日,项目顺利完成首吊 作为江苏省 “十五五”中后期 保障性调节性煤电项目 将对助力实现“双碳”目标具有深远意义 要把这240米高的大家伙竖起来 地基得稳得像长在土里一样 大烟囱共有4根筒体 每一根烟囱筒体 都要在地下预埋144根M80锚杆来固定 M80锚杆是什么概念?可以理解为粗得像大腿一样的紧固件。 只要有一根锚杆歪了 哪怕一两度 上方的钢烟囱 就会在百米高空划出一道恐怖的弧线 技术人员可不敢马虎 而是祭出了“预制环板定位” 把锚杆架住 一丝不差的定在位置上 就像你在地上插晾衣杆 怕插歪了 先在地上固定一个带圆孔的铁圈 再配合全站仪反复核验 如果烟囱筒体是垂直的,那好办 但这四根筒体根部是往中心靠拢的 倾斜角度达到了74°

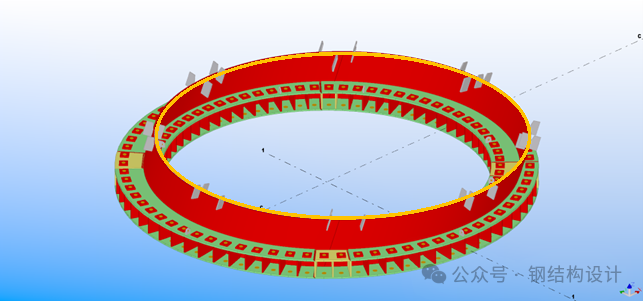

更要命的是 如上图所示那圈红色的筒脚 是由四块近似平行四边形的曲面钢板拼接而成 也就是说 四块钢板的连接处是斜的
这就产生了一个魔幻的逻辑 如果你随便拼 A段就会压着B段 B段又会挡着C段 最后谁也装不上

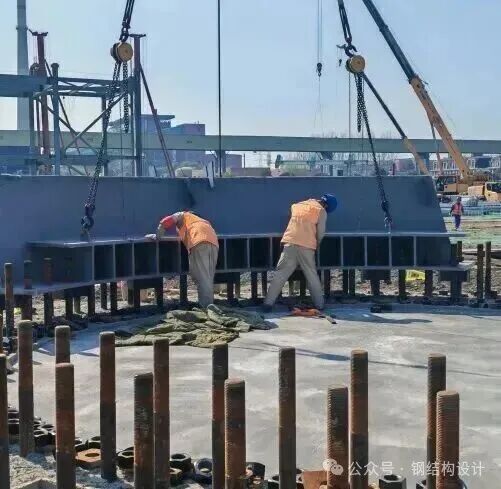

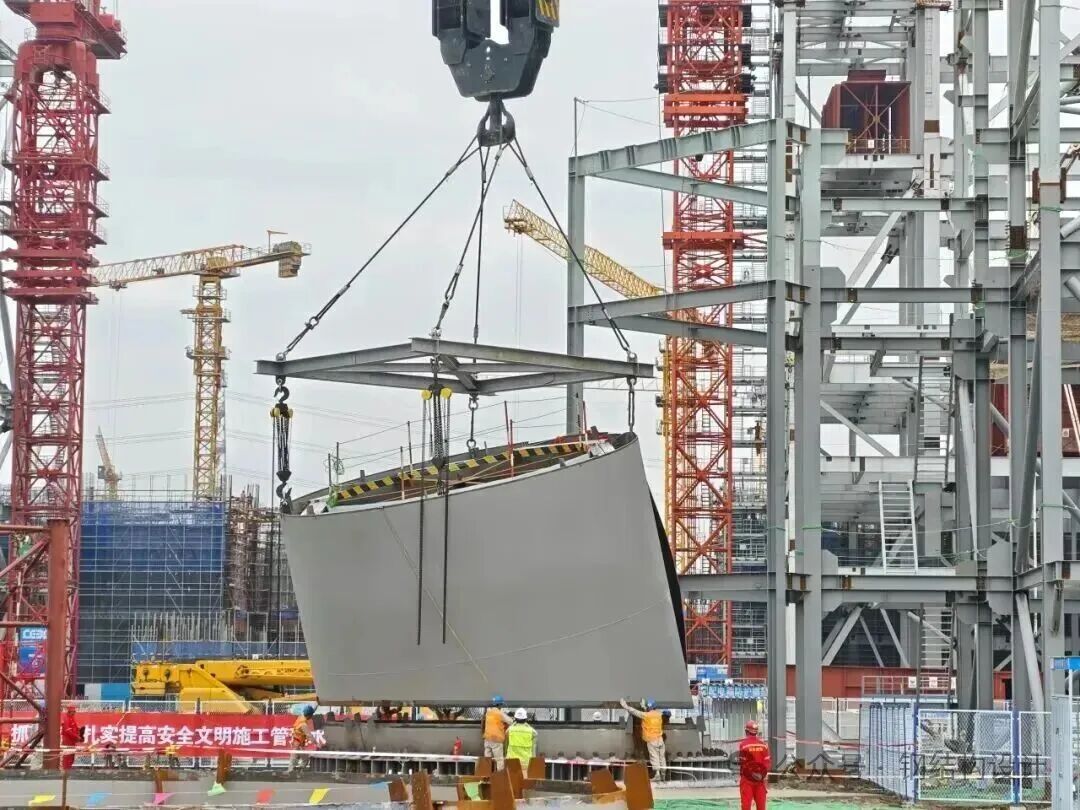

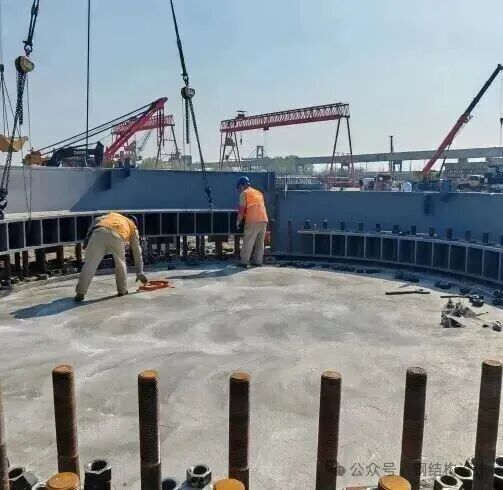

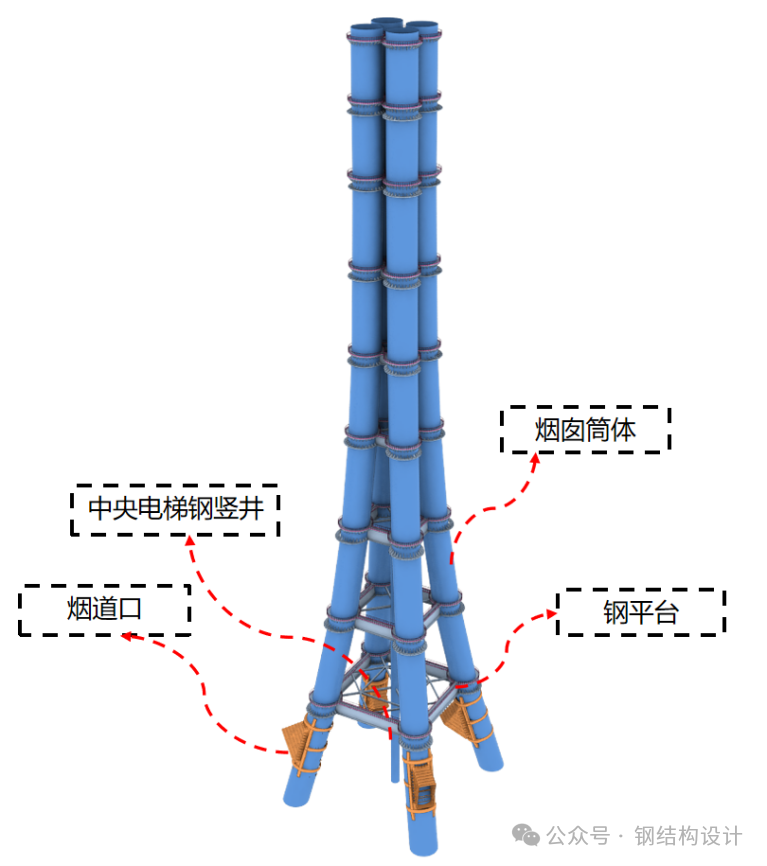

于是,项目部采用了一种类似“解环”的策略 按逆时针顺序 ABCD四段依次吊装 这种“逆时针拼图法” 把一个可能会互相打架的钢构件 变成了严丝合缝的工业艺术品 基础打好了 现在要往上垒筒体了 这个筒体就是本次首吊的大家伙 每一节筒体都有30多吨重

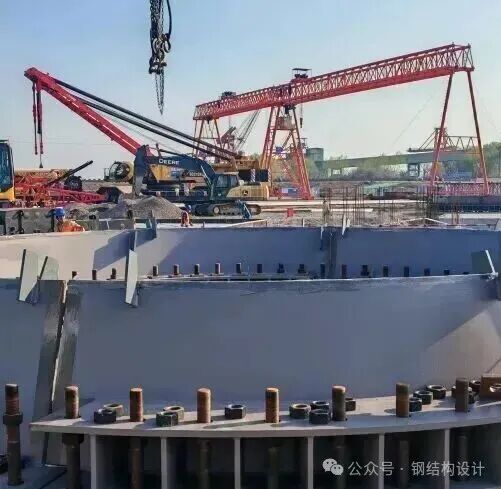

虽然钢材看起来很硬 但在30吨的自重面前 它一样会发生变形 截面变得不那么圆了 这就导致上下两个筒口对接时 会出现“错边” ——也就是对不齐
但老练的技术人员 早就准备好了“组合拳” 第一步 定制专用吊具 用方形吊具配合长短不一的倒链

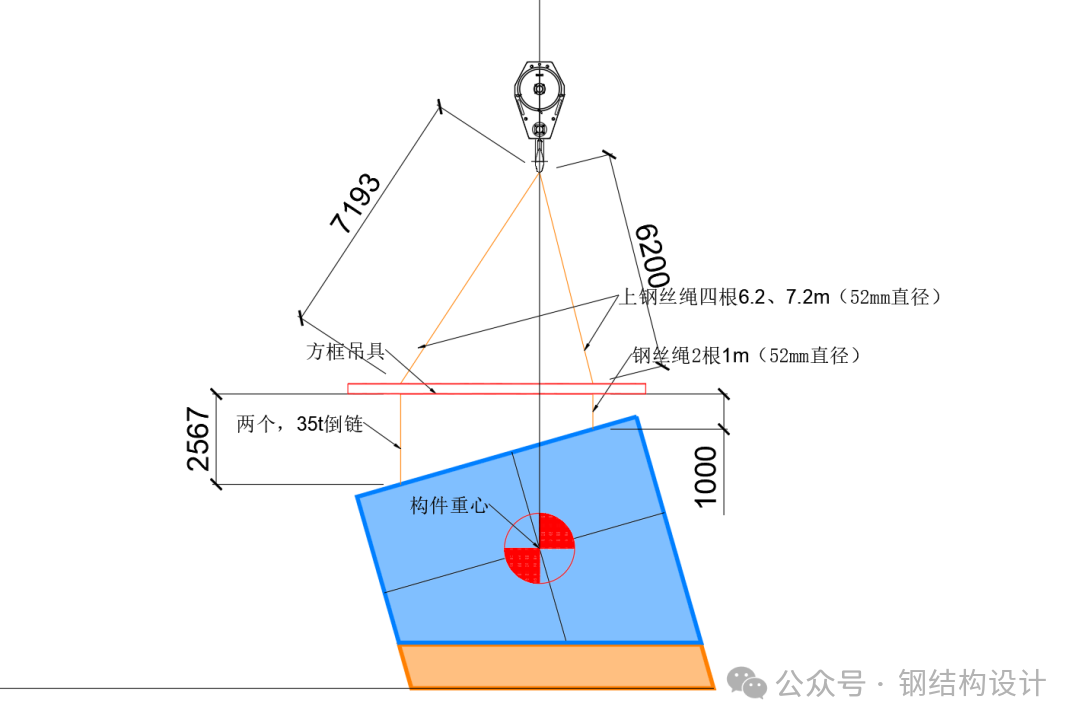

通过精密的测算和计算机模拟 确定方形吊具尺寸与各个倒链长度 强行把倾斜的筒体调水平 第二步 筒体就位后先临时固定 再内外夹攻 在筒体外面塞进楔形钢板 在筒体里面用千斤顶微调错边 哪怕是这种级别的巨兽
也被控制得服服帖帖
下一次经过扬州 看到那“铁塔”般的烟囱 记得给这群死磕到底的钢构人点个赞
