干过钢结构的人都知道,安装到位只是第一步,真正磨人的是后面的调整。钢柱立起来了,梁也搭上去了,一测量——柱偏了、梁不平。别慌,这太正常了。关键是:怎么调?
我见过不少工友,一看偏差就上大锤,或者直接拿千斤顶硬顶。这不叫调整,叫蛮干。
正确的做法是:先测,仔仔细细地测。钢柱用经纬仪看两个方向,钢梁用水准仪打几个断面。偏差多大?往哪边偏?是整根柱子都斜,还是只有柱顶跑了?这些数据不拿到手,后面全是瞎忙活。

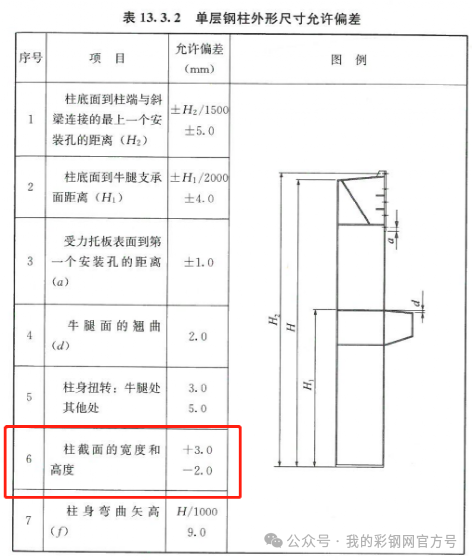

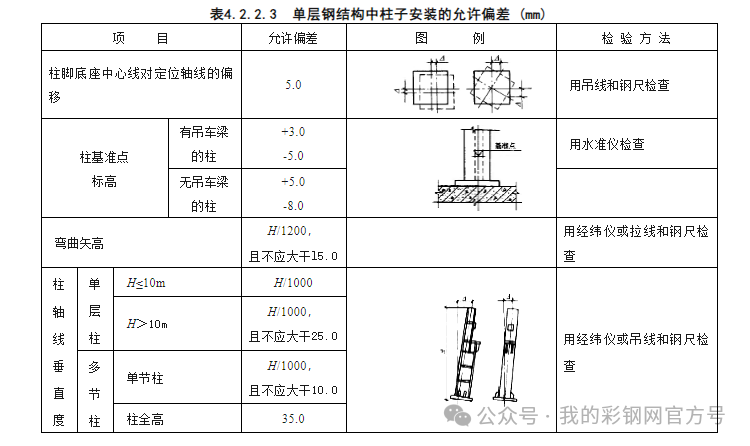

测完对照规范看一眼。国标GB 50205里写得清楚:单层钢柱垂直度偏差不能超过H/1000,而且最大不能超过25mm。钢梁水平度是L/1000,最大10mm。在这个范围内,可以不管;超出了,必须调。
还要多问一句:为什么会偏?是地脚螺栓埋歪了?还是柱底板不平?或者是吊装顺序不对、焊接收缩拉的?原因找到了,调整方案就有了。
钢柱垂直度:先粗后细,别想一步到位

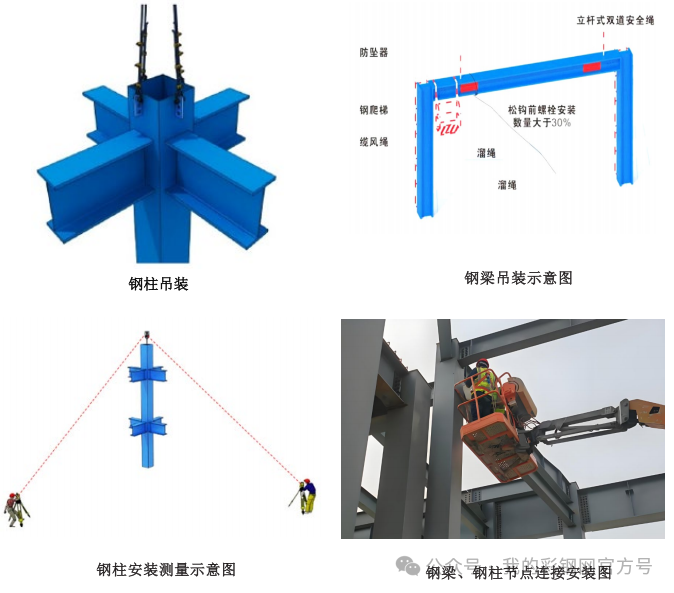

第一步是粗调。钢柱吊上去,螺栓带上劲儿但别拧死。在柱底板下面塞调整螺母或者楔铁组——四个角各一组。哪边低了就垫哪边,像给桌子腿找平一样。调的时候两个人配合,一个人在底下垫,一个人拿经纬仪看,两个方向(互相垂直)轮流看,不要只盯着一个方向调。
第二步是精调。粗调完还有小偏差的话,用缆风绳拉。柱子上绑好缆风绳,底下连着手拉葫芦,轻轻收放就能微调。记住一个原则:一次别调太多,两三毫米就够了,调完歇几分钟再测,让应力释放一下。
多层钢结构更要小心。每一层独立调,别想着“这层偏了下一层找回来”——那只会越偏越大。我一般每两三层做一次整体复测,及时修正。
钢梁不平,最常见的原因是两端支座高度不一致。哪边低,就在哪边的梁端和柱牛腿之间塞垫片。垫片用环形的或者U形的,好安装,受力也均匀。一个地方最多垫三片,总厚度别超过20mm。垫到位了,点焊固定住,别让震动把它震跑了。
如果是连续梁或者主次梁结构,顺序很重要:先主梁后次梁,先中间后两端。主梁调平了,次梁以它为基准来找平。次梁高了,可以刨掉一点下翼缘;次梁低了,垫片补上。
大跨度钢梁的跨中下挠是另一个问题。单纯垫支座没用,得在跨中加临时支撑,用千斤顶顶起来,顶出设计要求的起拱量(一般是跨度的1/1000到1/500),然后加焊加劲肋或者拉预应力索固定住。
柱和梁要一起调,别各干各的
这是最容易踩的坑。你一根一根柱子单独调,调完都挺直的,等钢梁一装上去,一拉一拽,柱子又斜了。反过来也一样,梁调平了,柱子被拉歪了。
正确的做法是:先把所有柱子粗调一遍,然后上梁、初步固定,最后柱和梁一起精调。精调的时候以主要轴线的柱子为准,其他的跟着它走。所有临时支撑——缆风绳、千斤顶、临时撑杆——都要等到永久连接全部做完、结构自己站住了才能拆。
最后一步很多人省略了:复核。
调整完第二天再来测一次,最好间隔24小时以上。为什么?因为焊接的收缩、温度的变化、还有施工时候临时堆的荷载,都可能在短时间内引起新的变化。两次测量结果一致,才算真正调好了。
所有数据记下来,原始偏差是多少、怎么调的、每次测的结果、最终验收值——写清楚存档。这不是走形式,是万一出问题了能找到原因。
最后
调整这件事,说到底没什么秘诀。仪器准不准、步骤对不对、数据全不全——把这些基本的事做到位,偏差自然能控制在规范以内。怕就怕两种情况:一种是嫌麻烦,随便调调就凑合了;另一种是太着急,恨不得一次到位,结果越调越乱。 慢一点,细一点,反而最快。这行干久了你就知道,经验就是“少吃几次亏”攒出来的。 来源:我的彩钢网官方号 |
